Depus spre finanțare în anul 2018, pe Programul Operațional Regional 2014-2020, Axa prioritară 13 – sprijinirea regenerării orașelor mici și mijlocii, proiectul „Centrul Multifuncțional Recreativ Marghita” propune dezvoltarea celei mai mari baze de agrement din nordul județului Bihor.Primarul de marghita, Marcel Sas Emil Adascăliții a făcut public stadiul lucrărilor.
Valoarea totală a acestui proiect este de 23.200.000 lei, echivalentul a peste 4,7 milioane euro, din care valoarea nerambursabilă este de 22.740.796 lei, iar contribuția proprie a UAT Marghita este 459.204 lei. Contractul de finanțare a fost semnat la data de 26.08.2020, între Municipiul Marghita, Agenția de Dezvoltare Regională NV și Ministerul Lucrărilor Publice, Dezvoltării și Administrației.
Proiectul vizează construirea și dotarea unui Centru Multifuncțional Recreativ cu regim de înălțime St+P+E, în suprafață utilă totală de 2.823,45 mp, capacitate de 350 de persoane. În cadrul proiectului se vor construi bazine interioare și zonă spa cu salină, saune, zonă de relaxare, spații de joacă pentru copii, fitness. Se va amenaja o parcare cu capacitate de 50 de locuri pentru autoturisme, din care 2 pentru persoane cu handicap, și 16 locuri pentru biciclete. De asemenea, se va construi un drum de legătură între Centrul Multifuncțional Recreativ Marghita și strada I.C. Brătianu, drum cu o lungime de 0,10367 km.

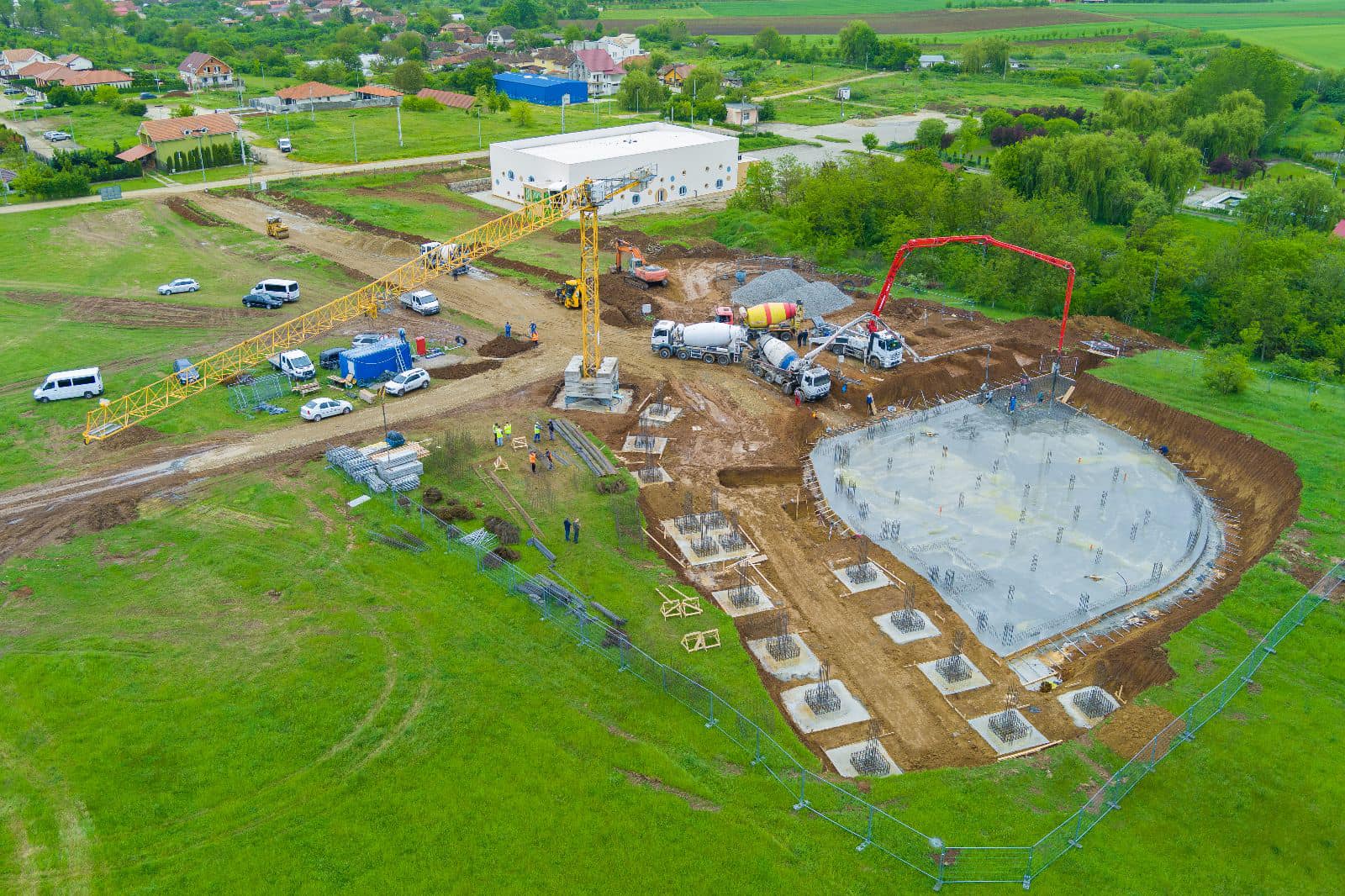

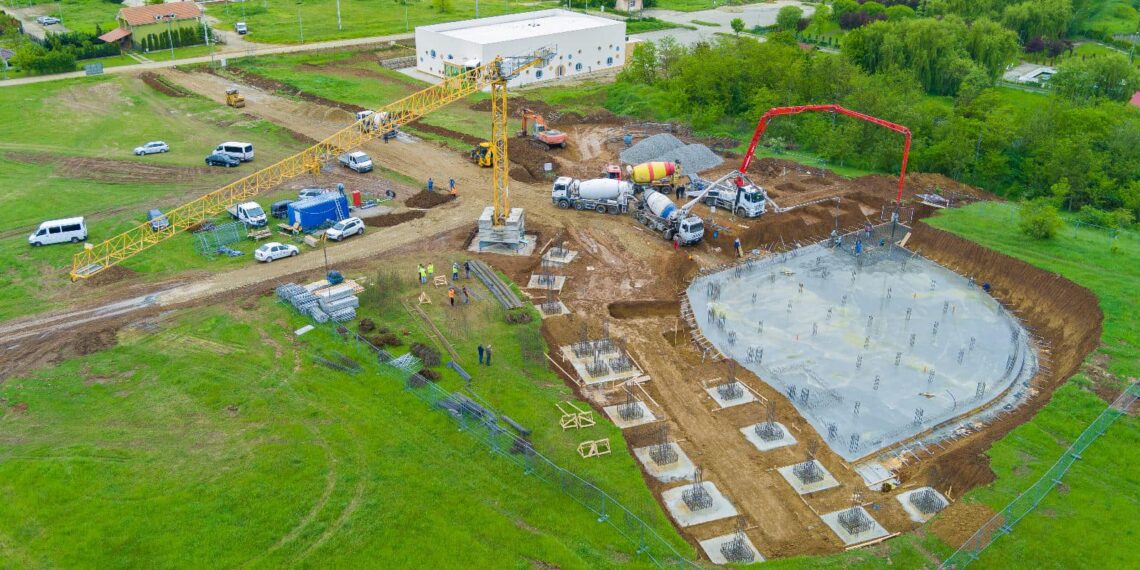

Iată stadiul lucrărilor:
Corp 1
În ceea ce privește corpul de clădire 1, lucrările se prezintă astfel:
* Fundațiile au fost izolate,
* La egalizari toate fundațiile au fost turnate în proporție de 100%;
* Blocurile de beton au fost turnate în proporție de 70%;
* Cuzineții au fost turnați din beton în proporție de 33%;
* Stadiul izolării fundațiilor este de 40%.
Corp 2
Referitor la corpul de clădire 2, lucrările progresează după cum urmează:
* Egalizarea radierului este finalizată în proporție de 100%;
* Radierul din beton armat a fost turnat integral, în proporție de 100%.
* Stâlpii radierului au fost turnați în proporție de 40%;
* Fundațiile radierului se află la un stadiu de 50%.
Stadiul general al lucrării este de 15%.
